清明假日,中建装置集团有限公司有这样一群人,他们坚守在工作岗位一线,抢工期、赶进展,忙出产、保安全,保证各项重点工程建造项目建造顺畅推动。
天津“两化”搬家改造——归纳实验楼项目坚持过节不罢工,项目现场投入119名劳务工人、管理人员12人、5台机械,构成“抢工”大合唱的大干火热气氛,敞开“清明不打烊”形式,全力冲刺要害节点。项目现在正在进行一层脚手架搭设、钢筋绑扎及正式路途的施工,方案6月30日完结主体封顶节点。

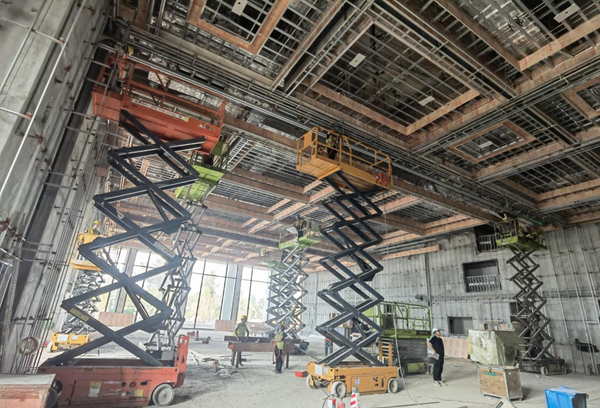

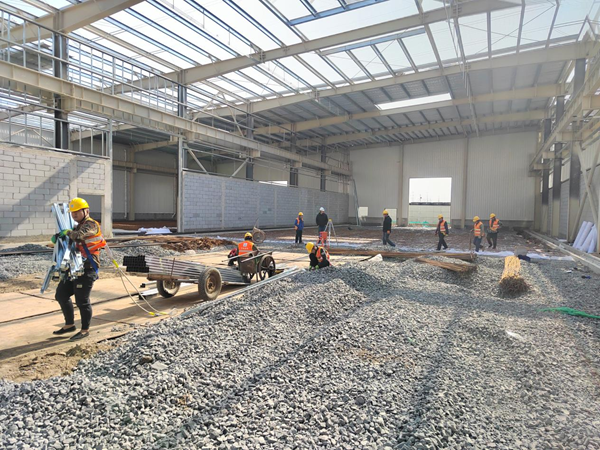

在高端绿色轮胎制作产业链提高改造项目现场,62名劳务工人、管理人员16人来回络绎,7台机械奏响施工“交响曲”,处处都是如火如荼的建造画面,工人们散布在各个岗位上,或转移资料、或装置设备、或平坦场所……项目现在正在进行消防、地坪、装饰装饰、屋面结构的施工,方案4月30日完结消防施工节点。

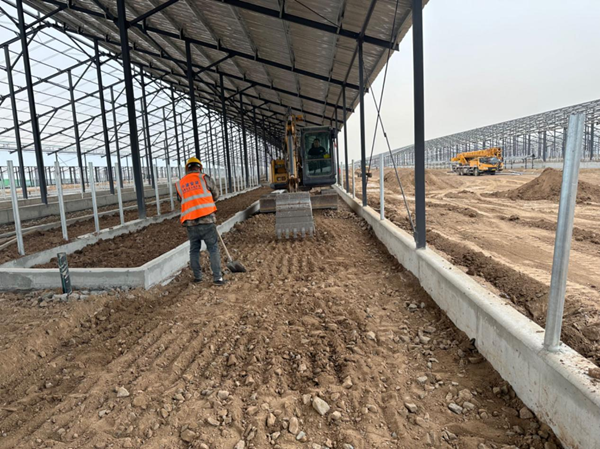

献县优然牧业项目在假日期间继续攻坚,开足马力,保证项目进展受控。项目部统筹分配人手,联合协作、职责到人。假日内,项目仍有80多名施行工程人员、10名管理人员,以及11台机械坚守岗位。项目现在正在进行泌乳牛舍7-泌乳牛舍11坎墙及地上、小挤奶厅及配电室3、4根底、中转池1结构、消防水池装饰施工,方案4月30日完结小挤奶厅及配电室3、4结构节点,全力冲刺“5·1”泌乳牛舍1-泌乳牛舍6交给要害节点。

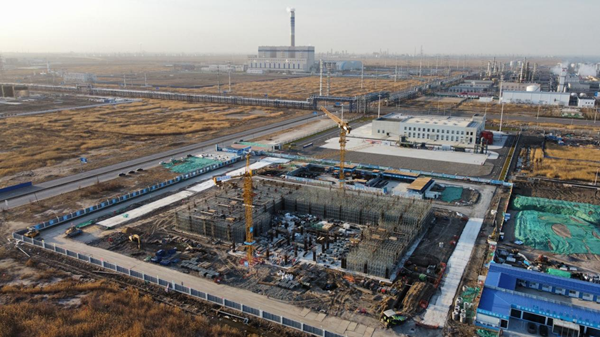

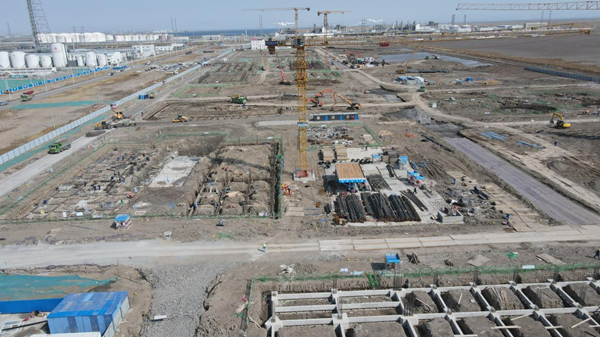

“两化”搬家改造——PVC二期项目现场投入172名劳务工人、管理人员23人、7台机械,全力冲刺“4·30”根底浇筑要害节点。项目现在正在进行聚合汽提厂房、PVC变电站、循环水站、枯燥厂房、VCM罐区根底钢筋绑扎、模板装置施工,方案4月30日前除现场水池外,一切单体根底悉数浇筑完结。
海南新国宾馆项目紧盯既定目标,85名工人及10名管理人员抛弃度假,加班加点,全力推动项目建造进展。项目现在正在进行电缆敷设,设备用房装置的施工,方案5月30日完结工程竣备节点。

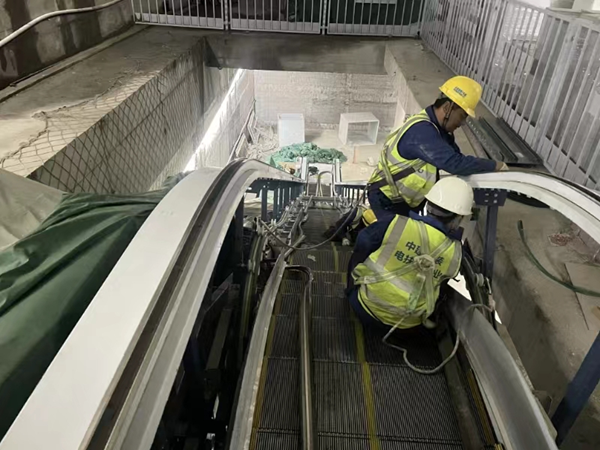

天津地铁7号线项目继续加班加点赶工期,现场16名劳务工人、6名管理人员时间不停歇,正在全力冲刺项目“9·30”热滑要害节点。项目现在正在进行站内扶梯装置的施工,方案5月30日完结站内扶梯装置节点。
抢时间、抢进展,提速度、提功率,中建装置集团有限公司各个项目施工现场标准有序、有条有理,向着既定目标尽力,争夺早建成、早投产、早达效,为箭步跑、争一流、作贡献注入新动力、增加新生机。
